Najczęściej przyjmuje się około 28 dni, ale nie jest to uniwersalny termin. Strop można bezpiecznie rozszalować dopiero wtedy, gdy beton osiągnie wymaganą w projekcie część wytrzymałości projektowej, zwykle około 70–80% wartości gwarantowanej. Ostateczną decyzję podejmuje kierownik budowy, uwzględniając rodzaj stropu, rozpiętość, obciążenia, pogodę i sposób pielęgnacji betonu.

Dlaczego 28 dni nie jest sztywną zasadą?

Beton dojrzewa w wyniku hydratacji cementu, czyli reakcji cementu z wodą. W pierwszych dniach przyrost wytrzymałości jest szybki, później tempo maleje. Umowne 28 dni służy przede wszystkim do określania wytrzymałości betonu w warunkach normowych. Nie oznacza to jednak, że każdy strop po dokładnie 28 dobach jest gotowy do całkowitego usunięcia podpór.

Znaczenie ma przede wszystkim wytrzymałość na ściskanie, a nie sama liczba dni od betonowania. Projektant określa w dokumentacji klasę betonu oraz wymagane parametry konstrukcji. Przy rozszalowaniu często przyjmuje się osiągnięcie około 70–80% wytrzymałości gwarantowanej, ale konkretny warunek może wynikać z projektu, technologii wykonania albo zaleceń kierownika budowy.

W standardowych warunkach 28 dni jest rozsądnym okresem orientacyjnym dla wielu stropów żelbetowych. Przy chłodzie, słabej pielęgnacji, dużej rozpiętości lub planowanym szybkim obciążeniu płyty podpory mogą pozostać znacznie dłużej. Sam inwestor nie powinien podejmować decyzji o ich usunięciu.

Co wpływa na tempo dojrzewania betonu?

Największe znaczenie mają temperatura, wilgotność, rodzaj cementu oraz pielęgnacja świeżego stropu. Wyższa temperatura zwykle przyspiesza dojrzewanie, ale upał i wiatr mogą zbyt szybko wysuszać powierzchnię. Z kolei niska temperatura spowalnia hydratację, a przy temperaturach w pobliżu zera może niemal zatrzymać przyrost wytrzymałości.

Czynnik Co może przyspieszyć dojrzewanie? Co może je opóźnić?
Temperatura Umiarkowane ciepło i stabilne warunki Chłód, przymrozki i duże wahania temperatury
Rodzaj cementu Cement o szybkim przyroście wytrzymałości, na przykład niektóre mieszanki na bazie CEM I Cement wolniej rozwijający wytrzymałość, na przykład część mieszanek z CEM III
Wilgotność i pielęgnacja Utrzymywanie powierzchni betonu w wilgotnym stanie i ochrona przed wiatrem Przesuszenie, silne nasłonecznienie, brak zraszania lub osłony

Rodzaj cementu nie daje jednak podstawy do ustalenia jednej daty rozszalowania. CEM I, CEM II i CEM III mogą rozwijać wytrzymałość w różnym tempie, ale ostateczny wynik zależy także od receptury mieszanki, domieszek, temperatury oraz rzeczywistych warunków na budowie. Orientacyjne zakresy, takie jak 14–42 dni, nie zastępują oceny technicznej.

Pielęgnacja jest szczególnie ważna w pierwszych dniach. Beton powinien być chroniony przed zbyt szybkim odparowaniem wody, a w czasie upałów powierzchnię należy zraszać zgodnie z zaleceniami technologicznymi. Można stosować także folie lub preparaty ograniczające parowanie. Pęknięta i przesuszona powierzchnia nie świadczy o gotowości konstrukcji do rozszalowania.

Zdjęcie deskowania a usunięcie podpór

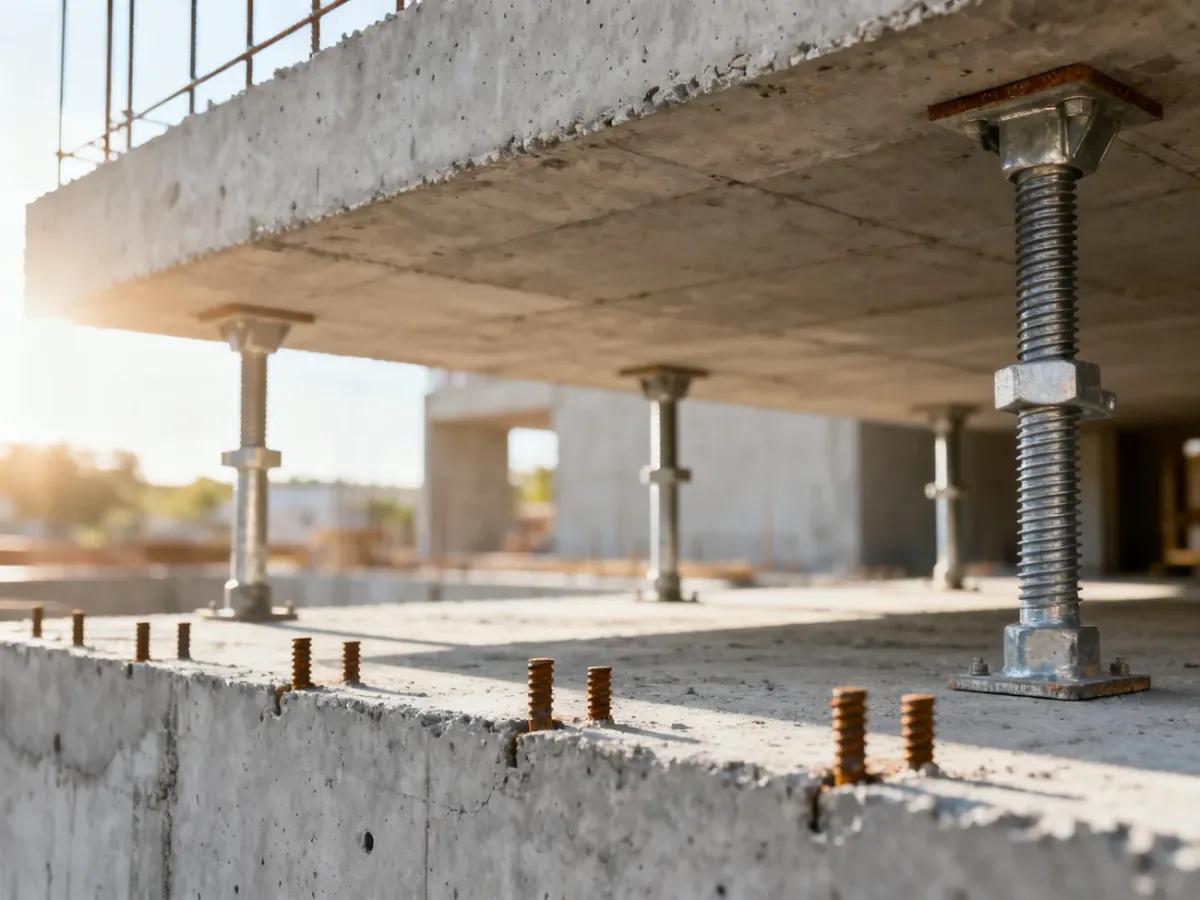

Rozszalowanie nie zawsze oznacza jednoczesne usunięcie wszystkich elementów. Trzeba rozróżnić poszycie, czyli deskowanie spodu i boków, od podpór tymczasowych, takich jak stemple. Poszycie może zostać zdemontowane wcześniej, natomiast podpory często muszą pozostać dłużej, ponieważ nadal ograniczają ugięcie płyty i przejmują część jej obciążenia.

Podpory usuwa się etapami, zgodnie z projektem technologii robót i decyzją kierownika budowy. Nie należy wyjmować ich jednocześnie ani doprowadzać do nagłego przejęcia całego ciężaru przez świeży beton. Po usunięciu części stempli mogą być potrzebne podpory wtórne lub pozostawienie wybranych linii podparcia, szczególnie przy większych rozpiętościach.

Znaczenie ma także to, co znajdzie się na stropie po demontażu. Lekki ruch pracowników jest innym obciążeniem niż składowanie palet, bloczków, cegieł albo materiałów w jednym miejscu. Nawet beton, który osiągnął wymagany poziom wytrzymałości, może zostać przeciążony przez niewłaściwą organizację robót.

W przypadku stropu monolitycznego cała płyta powstaje z mieszanki betonowej, dlatego podpory zwykle utrzymuje się ostrożniej i przez dłuższy czas. Stropy gęstożebrowe oraz częściowo prefabrykowane, takie jak Teriva Panel czy Vector, mogą wymagać mniejszej liczby stempli, ale nadbeton nadal musi osiągnąć wymaganą wytrzymałość.

W niektórych systemach prefabrykowanych podparcie wygląda inaczej. Strop typu Smart nie ma ciągłej warstwy nadbetonu, ponieważ betonuje się głównie złącza między prefabrykatami. Nie oznacza to jednak, że każdy prefabrykowany strop można dowolnie obciążać od razu. Obowiązują instrukcje konkretnego systemu, projekt i zalecenia osoby prowadzącej budowę.

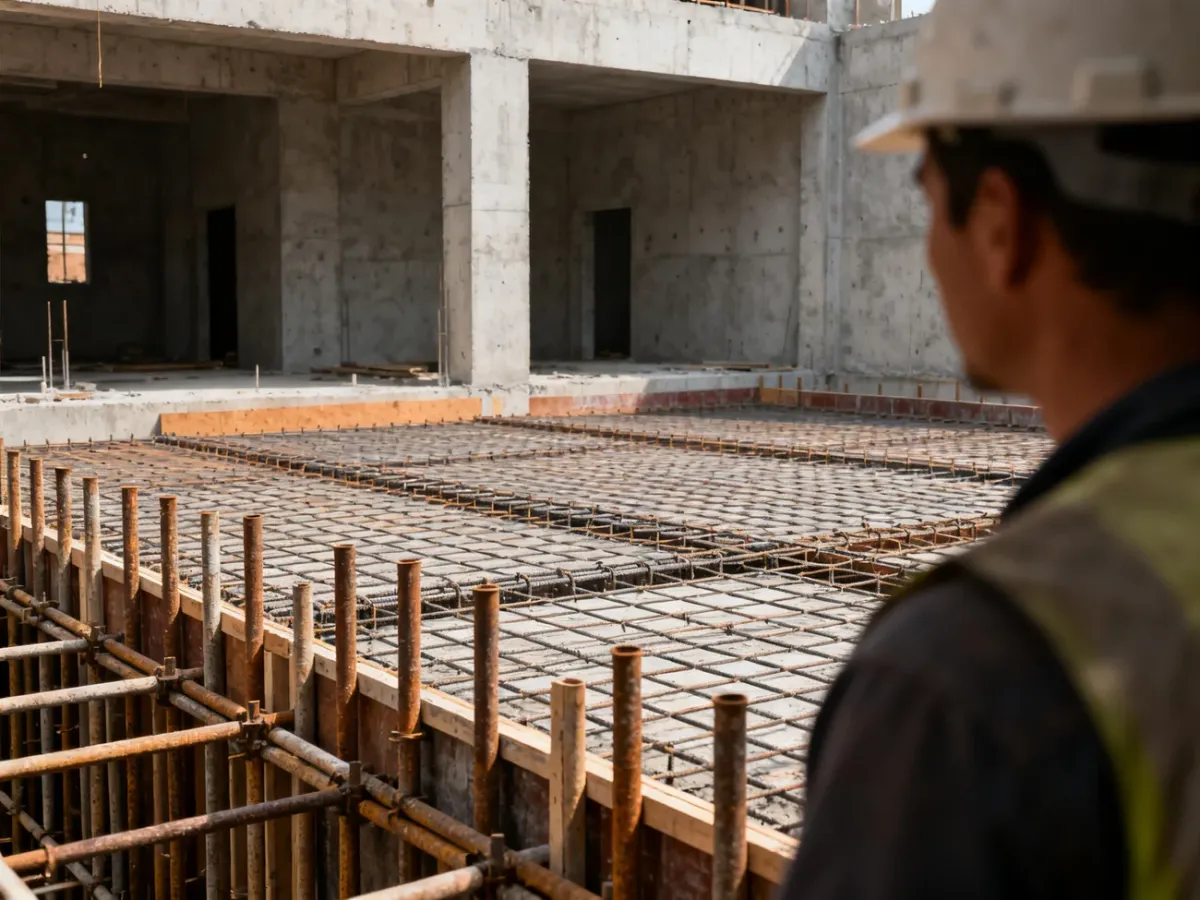

Kierownik budowy sprawdza betonowy strop podparty tymczasowymi stemplami

Co sprawdzić przed rozmową z kierownikiem budowy?

Przed ustaleniem terminu demontażu przygotuj informacje, które pozwolą ocenić rzeczywiste warunki dojrzewania betonu:

  • Klasa betonu – sprawdź, jaki beton przewidziano w projekcie i jaki faktycznie dostarczono na budowę.
  • Data betonowania – ustal dokładny dzień oraz przybliżone temperatury w pierwszych dobach.
  • Rodzaj cementu i mieszanki – zapytaj, czy zastosowano cement o szybkim czy wolniejszym przyroście wytrzymałości.
  • Warunki pielęgnacji – ustal, czy strop był zraszany, osłaniany i chroniony przed przesuszeniem.
  • Wyniki badań próbek – jeśli próbki pobrano, zapytaj o ich wyniki i odniesienie do wymaganej wytrzymałości.
  • Planowane obciążenia – poinformuj, czy po rozszalowaniu na strop trafią materiały lub ciężki sprzęt.

Jeżeli pojawiły się rysy, widoczne ugięcie, nierówności albo beton był wykonywany podczas przymrozków, nie należy przyspieszać demontażu na podstawie obserwacji powierzchni. W takiej sytuacji kierownik budowy może zalecić dodatkową ocenę, badanie próbek lub pozostawienie części podpór na dłużej.

Najbezpieczniejsza zasada brzmi więc: 28 dni traktuj jako orientacyjny standard, a nie automatyczne pozwolenie na usunięcie stempli. Liczy się potwierdzona wytrzymałość betonu, prawidłowa kolejność demontażu i decyzja kierownika budowy.
